Altstadt Süd

Dieser Blick auf die Baustelle südliche Altstadt wird alle 5 Minuten aktualisiert.

Sanierung “Südliche Altstadt”

Das Bauvorhaben

Durch die 2009 fertiggestellte B 12-Ortsumfahrung mit Felderhalde-Tunnel war es möglich mit den Planungen für eine verkehrsberuhigte, attraktive Stadtmitte rund um den Marktplatz zu beginnen. Im Hinblick auf die Bedeutung und Komplexität der Aufgabenstellung wurde 2007 eine städtebaulicher Ideenwettbewerb durchgeführt.

Drei Investoren hatten sich für die Neubebauung mit Tiefgaragen zwischen Hallgebäude und Oberen Stadtmauer (Südliche Altstadt) beworben. Zur Entscheidung des Gemeinderats im April 2014 zugunsten der Pläne von Kurz und Riedmüller gab es in der Bürgerschaft zahlreiche kritische Stimmen. Die Kritik richtete sich insbesondere gegem die Gestaltung der geplanten Häuser für innerstädtisches Wohnen, die Ansiedlung einer Großgastronomie mit Hausbrauerei (Barfüßer) und die damit verbunden Außenbewirtschaftung zu Lasten eines öffentlichen, konsumfreien Marktplatzes.

Das eingereichte Bürgerbegehren mündete in einen Bürgerentscheid, der im Oktober 2014 mehrheitlich den Beschluß des Gemeinderats für die Investoren Kurz und Riedmüller bestätigte.

Die Archäologie

Vor dem Baubeginn der Tiefgarage mit 31 öffentlichen Stellplätzen (Bewohner- und Hotel-Stellplätze kommen hinzu) wurden von 2012 bis 2016 abschnittsweise im Bereich der der “Hofstatt”, d.h.  zwischen Marktplatz und Diebsturm archäologische Grabungen durchgeführt. Durch die Freilegung wurde Stadtgeschichte zwischen 1300 und 1650 erlebbar. Gefunden wurden Keller, Gebäudefundamente, Halbkeller mit den Hölzern der “Trittwebstühle”, Straßenpflaster und Kanalführungen, eine Vielzahl von Krügen, Kacheln, Trinkgefäßen. In regelmäßigen Führungen und einer kleinen Ausstellung im Museum am Mühlturm “Unter Schutt und Asche” ist die Isnyer Bevölkerung jeweils über die archäologischen Erkenntnisse und die Funde informiert worden.

Die Bauabwicklung

Im April 2016 erfolgte der Spatenstich für den Bau der ersten 3 Wohngebäude mit 21 Wohnungen (inzwischen bezogen)  Anfang 2017 wurde mit dem Bau weiterer 3 Gebäude zwischen Diebsturm und dem Gasthof “Bären” begonnen, die 19 Wohnungen sollen im Herbst 2018 bezugsfertig werden. Im Frühjahr 2018 erfolgt der Hochbau für die Gastronomie der Hausbrauerei “Barfüßer” mit Restaurant und der Bau des Hotels “RiKu” mit ca.33 Appartements. Diese Gebäude sollen im Herbst 2019 fertiggestellt sein.

Der aktuelle Bauzeitenplan (natürlich ohne Gewähr!) für die Abwicklung der Stadtsanierung “Südliche Altstadt”:

Baufertigstellung und Bezug “Wohnen in der Altstadt”: Ende 2018

Baufertigstellung Hotel und Gastronomie “Barfüßer”: Ende 2019

Baufertigstellung öffentliche Flächen Hofstatt: Mitte 2019

Baubeginn /Fertigstellung Sanierung “Hallgebäude”: Anfang 2018/2020

Baubeginn /Fertigstellung Marktplatz Neugestaltung: Anfang 2020/Mitte 2021

Baubeginn /Fertigstellung Obertorstraße: Anfang 2021/Mitte 2022

Infos und Pläne der Stadt Isny zu Sanierung "Südliche Altstadt"

Zeitplanung 2018 ff - Sanierung Südliche Altstadt (Stand 28.03.2018)

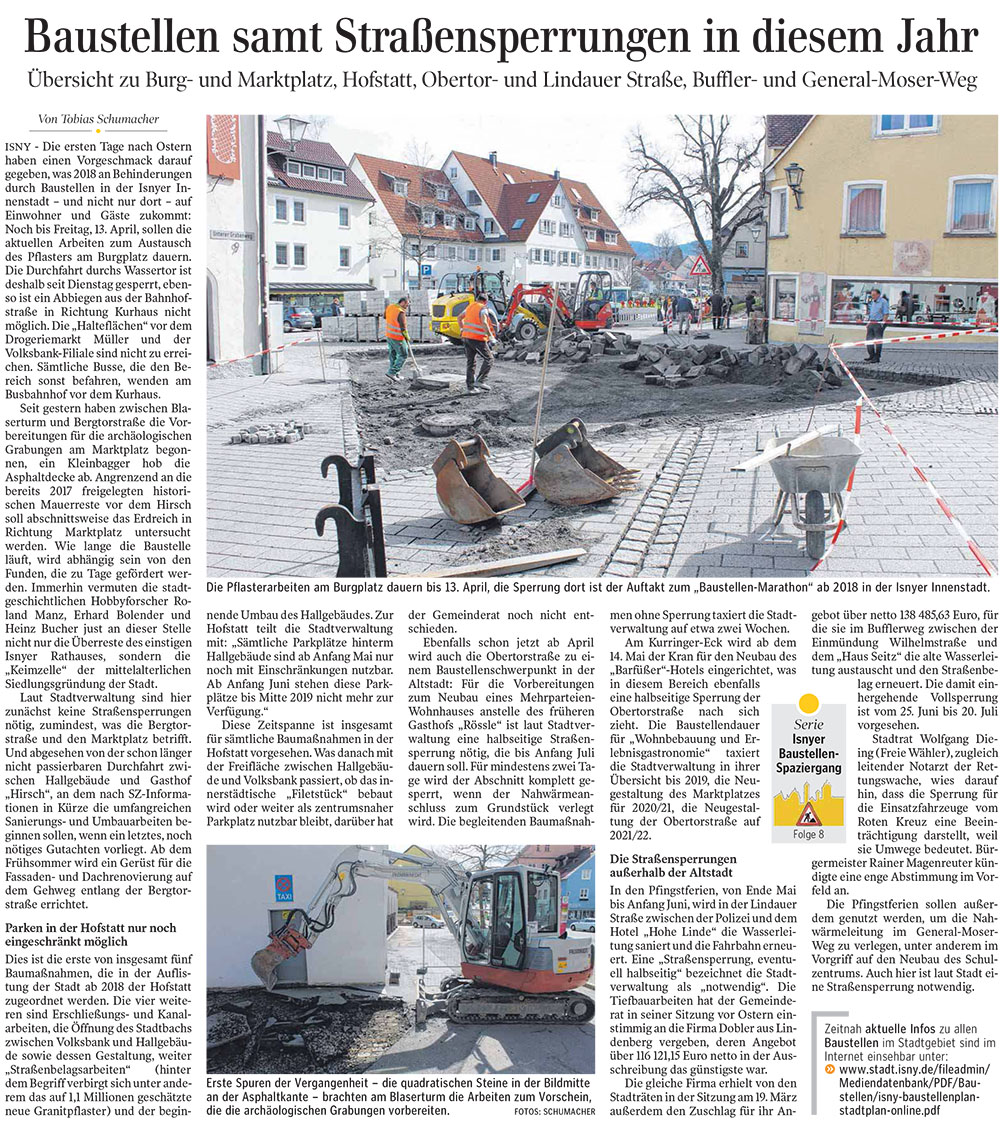

Baustellen samt Straßensperrungen in 2018 - SZ 05.04.2018
